为确保安全度汛,推进毛滩电站建设工程顺利施工,3月23日,毛滩电站右岸防洪堤开始动工建设。

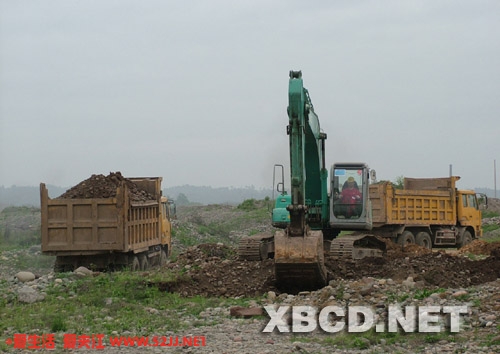

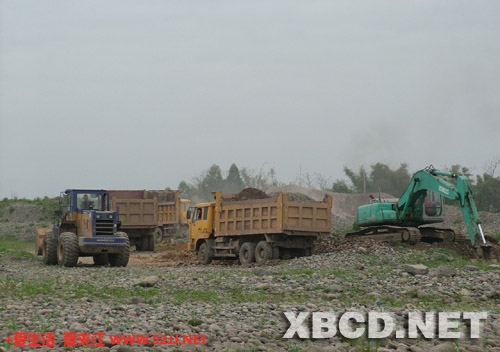

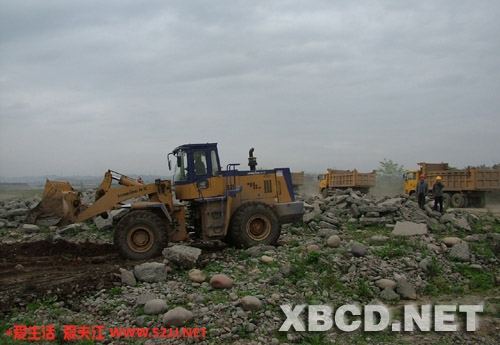

记者在施工现场看到,工地上机械轰鸣,挖掘机、装载机在施工区域繁忙作业,开掘土建基础工程。设计施工的毛滩电站右岸防洪堤长720米,从现有右岸防洪堤断头处延伸至坝址处,预计在3月底前完成河道疏浚。
国电毛滩电站是四川省灾后第一个核准建设的水电项目,也是夹江千佛岩下游青衣江河段水电规划的三级规划方案中的第一级水电站,县境内青衣江河段梯级开发的第2个梯级电站。该项目预计总投资12亿元,3台立式水轮发电机机组,装机容量102MW,水库总库容1800万立方,多年平均发电量4.8亿KW•h ,第一台机组发电工期28个月,总工期35个月。
据项目负责人介绍,毛滩电站工程量大,工期紧,任务重。电站自开工建设以来,600多名工程建设者加班加点,加紧施工,目前土建工程已完成投资近3000万元,主体工程施工进展顺利。 来源:新华网中国西部瓷都 |
|
